Hallstätter Straße 19. Dezember 2019 Fertigstellung des Rohbaus Der Rohbau der drei Mehrfamilienhäuser mit insgesamt elf Wohnungen ist fertiggestellt. Nach der Weihnachtspause beginnen… 3BAU Love0

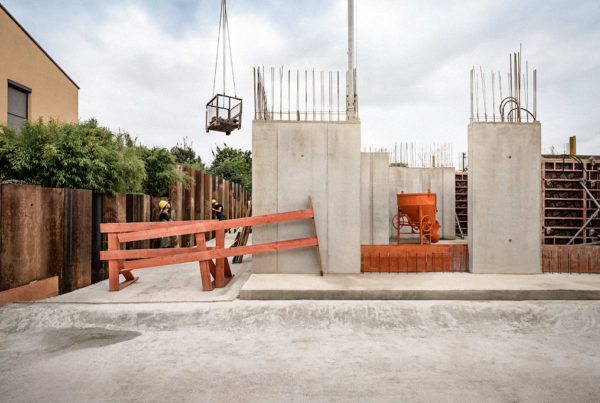

Hallstätter Straße 21. August 2019 Rohbau Erdgeschoss Die Tiefgaragen- und Kellerdecke ist fertiggestellt. Derzeit werden die Außenwände im Erdgeschoss in Stahlbetonweise erstellt.… 3BAU Love0

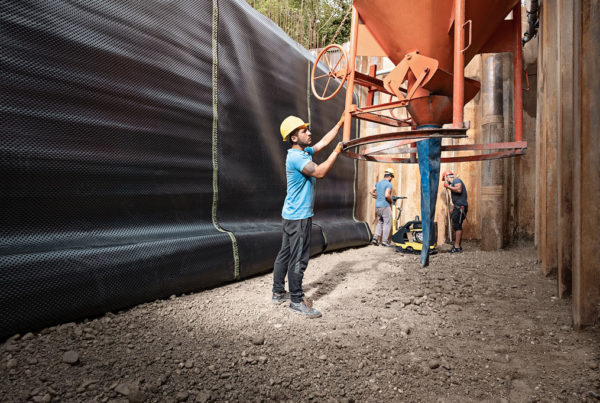

Hallstätter Straße 8. August 2019 Verfüllarbeiten Plangemäß erfolgen die Rohbauarbeiten der drei Mehrfamilienhäuser in München-Lochhausen. Nachdem die Kelleraußenwände mit Perimeterdämmung versehen… 3BAU Love0

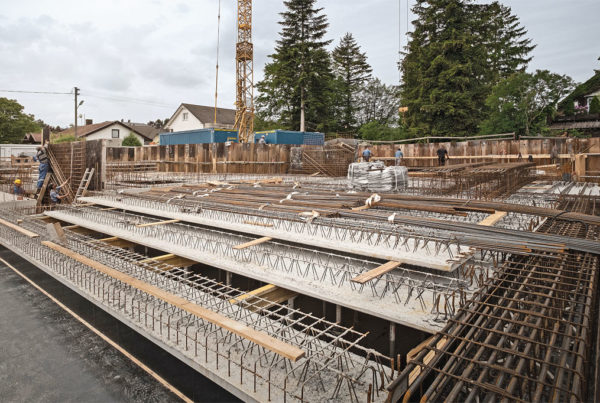

Hallstätter Straße 24. Mai 2019 Kellerdecke Die Tiefgarage und sämtliche Nebenräume im Untergeschoss wurden als Weiße Wanne fertig ausgeführt. Im Moment… 3BAU Love0

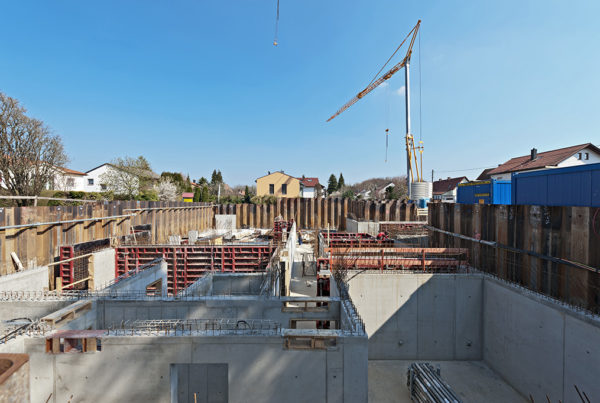

Hallstätter Straße 15. April 2019 Kellergeschoss Derzeit werden die Außen- und Innenwände des Kellergeschosses und die Tiefgaragenaußenwände betoniert. In Kürze erfolgen… 3BAU Love0

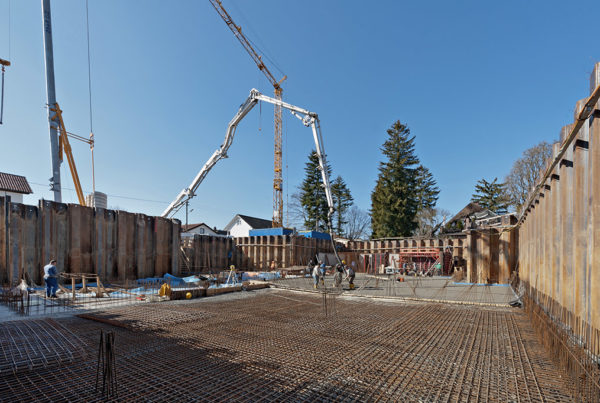

Hallstätter Straße 27. Februar 2019 Bodenplatte Nach der Winterpause wird der Bewehrungsstahl auf der Sauberkeitsschicht verlegt und die Bodenplatte der Tiefgarage… 3BAU Love0

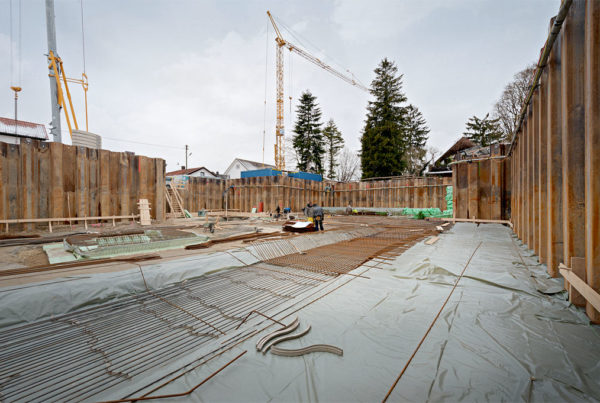

Hallstätter Straße 17. Dezember 2018 Wasserhaltung Nach dem Einbringen der Spundwände wurde die Baugrube ausgehoben. Die geschlossene Wasserhaltung senkt den natürlichen Grundwasserspiegel in… 3BAU Love0

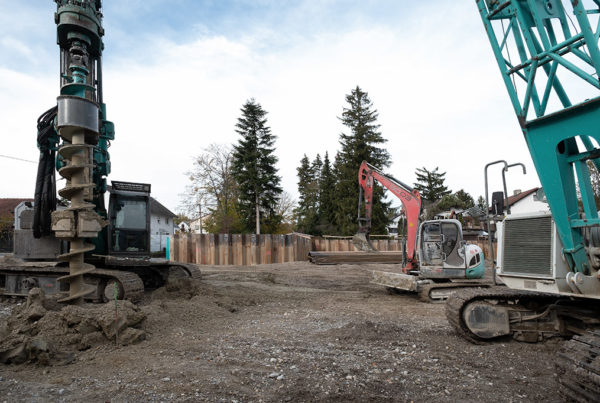

Hallstätter Straße 2. November 2018 Einbringung der Spundwände Planmäßig sind die Abbrucharbeiten abgeschlossen. Derzeit werden mittels eines hydraulischen Mäklergeräts und Seilbaggers wasserdichte Stahlspundwände… 3BAU Love0

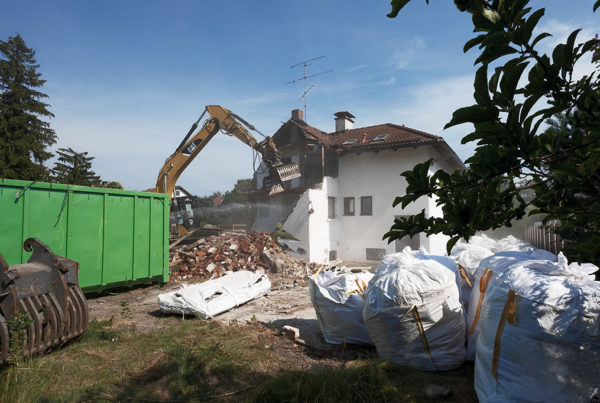

Hallstätter Straße 10. August 2018 Rückbau Nachdem die bestehende Bausubstanz sorgfältig entkernt wurde, beginnen nun die Rückbauarbeiten. Das Abbruchgut wird in… 3BAU Love0
Hallstätter Straße 27. Juli 2018 Erdarbeiten Während die alte Bausubstanz entkernt wird, beginnen zeitgleich erste Erdbauarbeiten. Die humose Oberbodenschicht wurde teilweise… 3BAU Love0
